Jánosháza Csapadékvíz-elvezető rendszerének rekonstrukciója I. ütem
2021. november 15.
TOP-2.1.3-16-VS1-2021-00027 – JÁNOSHÁZA CSAPADÉKVÍZ-ELVEZETŐ RENDSZERÉNEK REKONSTRUKCIÓJA I. ÜTEM
A támogatási szerződés a Magyar Államkincstár Vas Megyei Igazgatósága és Jánosháza Város Önkormányzata között jött létre, a szerződés 2021. augusztus 26-án lépett hatályba.
2021. december 03.
Jánosháza Város Önkormányzatának Képviselő-testülete a 2021. december 2-án tartott Képviselő-testületi ülésén megindította a „Csapadékvíz elvezetés kivitelezés” tárgyú közbeszerzési eljárást.
A 2021. évben tapasztalt nagymértékű áremelkedés miatt a beruházás műszaki tartalmát csökkenteni kell.
Mivel a beruházás a Terület- és Településfejlesztési Operatív Program Települési környezetvédelmi infrastruktúra-fejlesztések című, TOP-2.1.3-16 kódszámú pályázat támogatásával valósul meg, a műszaki tartalom csökkentéséhez az Irányító Hatóság jóváhagyása szükséges. A műszaki tartalom csökkentésének jóváhagyását az ajánlattételi felhívás közzétételével egyidejűleg kezdeményezzük, a Képviselő-testület feltételes közbeszerzési eljárás lefolytatásáról döntött, így a közbeszerzési eljárás eredményeként megkötendő kivitelezési szerződés a műszaki tartalom módosításának jóváhagyását követően fog hatályba lépni.
A műszaki tartalom csökkentését követően a város csapadékvíz-elvezető rendszerének az alábbi szakaszai kerülnek felújításra:
- – a város főgyűjtő csatornája a település déli részétől egészen a Mosó-árokig és a Berzsenyi utca mindkét oldala a Körtvélyes utca és a Mosó-árok között;
- – a Sümegi utca mindkét oldala a 8-as számú főúttól az Árpád utcáig;
- – az Árpád utca mindkét oldala;
- – a Hunyadi utca mindkét oldala az Árpád utca és a Kossuth tér között;
- – a Damjanich utca páratlan oldala;
- – a Szent István utca mindkét oldala;
- – a Széchenyi utca mindkét oldala, és ennek meghosszabbítása külterületen egészen a Mosó-árokig.
A csapadékvíz-elvezető rendszer jelenleg nyílt szakaszai a jövőben is nyíltak maradnak, a zárt szakaszok pedig zártak.
2022. április 04.
A beruházás megvalósítására indított feltételes közbeszerzési eljárás során a nyertes ajánlattevő a Szkendó Generál Kft lett. Az ajánlatuk értéke nettó 207.665.123,- HUF.
A közbeszerzésekről szóló 2015. évi CXLIII. törvény 117. § Saját beszerzési szabályok alkalmazása részvételi szakasz nélkül közbeszerzési eljárás került lefolytatásra.
A közbeszerzési eljárás megindítására 2022. február 03-án került sor, azonosítószáma: EKR001474952021
Az ajánlatok bontásának időpontja 2022. március 02. 12:00 volt.
A bíráló bizottság javaslata alapján Jánosháza Város Önkormányzatának Képviselő-testülete az eljárás nyerteseként a Szkendó Generál Kft ajánlattevőt nevezte meg. (Képviselő-testületi határozat 14/2022. (III.31.))
2022. augusztus 10.
Jánosháza Város Önkormányzata és a Szkendó Generál Kft között 2022. június 03-án vállalkozói szerződés aláírására került sor.
Az építési beruházás műszaki ellenőri feladatait Bangó Ernő – MűE-VÁ-F/18-018/08 – látja el. A műszaki ellenőr az építési terület átadására a mai napot jelölte ki, a mai napon a kivitelező kérésének megfelelően átmeneti építőanyag tárolási helyek is kijelölésre kerültek, az alábbi helyszíneken:
– Vasútállomás rakodóterület 026/8 hrsz.;
– a Vasivíz Zrt telephelye mellett található 03/2 hrsz. lekerített terület;
– a Vágóhíd utca végén található 0142/10 hrsz-ú lekerített terület.
2022. október 10.

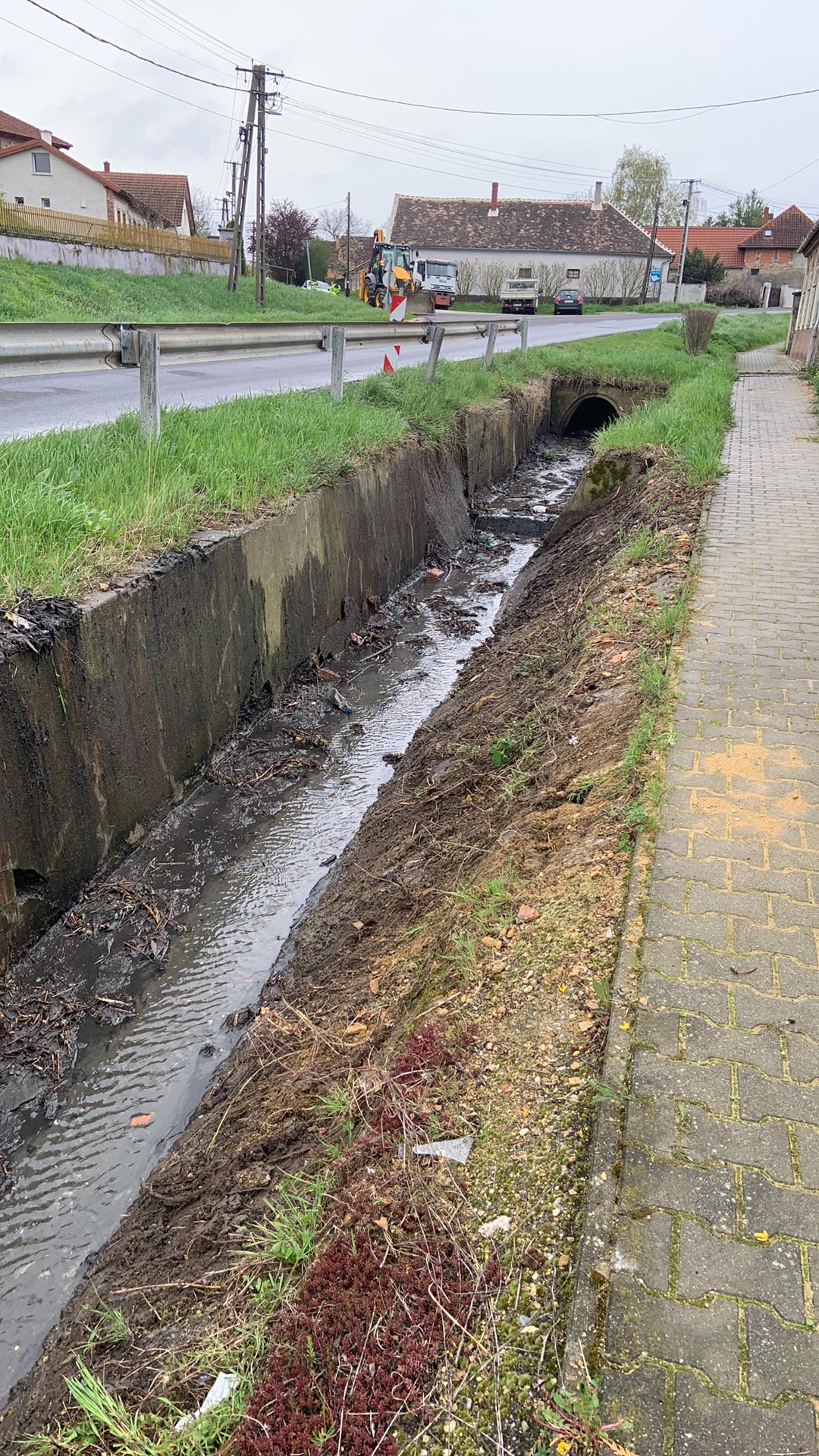

A kivitelező tájékoztatta az Önkormányzatot arról, hogy az építési munkák megkezdéséhez szükséges anyagok a kijelölt területekre be lettek tárolva, a munkálatok megkezdhetők. Az Önkormányzat kérésének megfelelően a munkálatok a 8435-ös számú út (Széchenyi utca – 8. számú főút) két oldalán és az úttól a Mosó-patakig tartó területen kezdődnek meg.
2022. október 24.

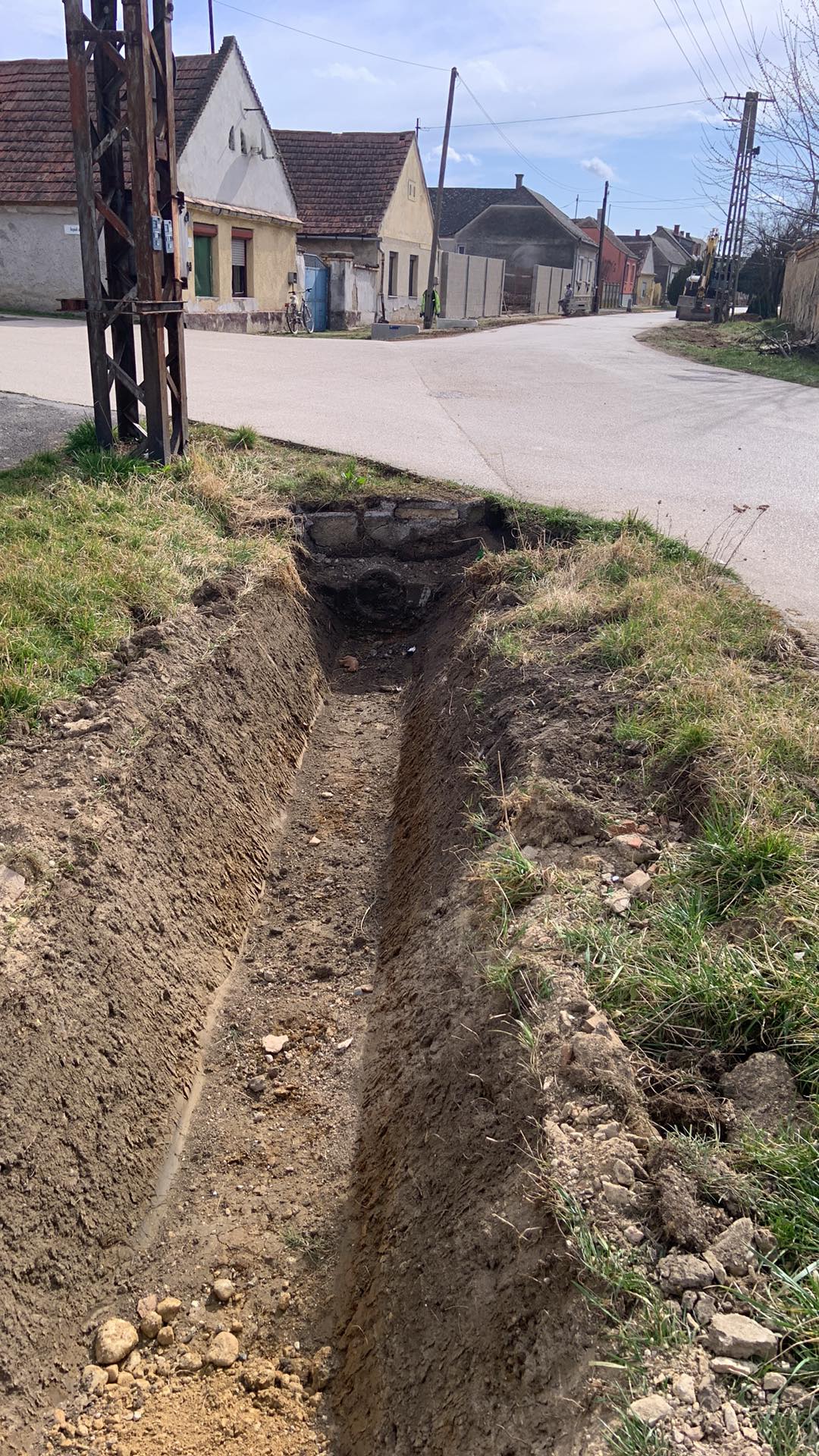

Az építési tevékenység a 8435-ös számú út (Széchenyi utca – 8. számú főút) két oldalán és az úttól a Mosó-patakig tartó területen megkezdődtek. A belterületen a Széchenyi és a Szent István utca területén a közművek kézi feltárása kezdődik meg.
2022. november 07.
A munkálatok a megkezdett szakaszokon folyamatosak, várható a belterületen a Széchenyi utca területén a földmunkák megkezdése, a problémás kocsibejárók cseréje és az árkok mederburkolattal történő ellátása.
2022. december 12.

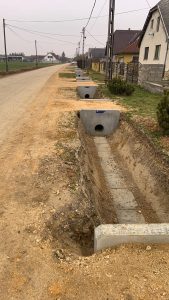

A munkálatok a megkezdett szakaszokon folyamatosak, a Széchenyi utca területén a kocsibejárókhoz előfejek beépítése, zúzalékkal való ellátása és padkakészítés zajlik.
Megkezdődtek az építési munkák a Szent István utcában is. A földmunkák és az átereszek cseréje az utca páratlan oldalán kezdődött el.
2022. december 19.
A munkálatok a megkezdett szakaszokon folyamatosak, a Széchenyi utca területén a kocsibejárókhoz előfejek beépítése, zúzalékkal való ellátása és padkakészítés zajlik. A kivitelezési munkálatok a hónap második felétől január első hetéig felfüggesztésre kerülnek.
2023. január 09.
Az új év első hetében a kivitelező visszatért és folytatták a Szent István utcában a megkezdett építési munkákat,

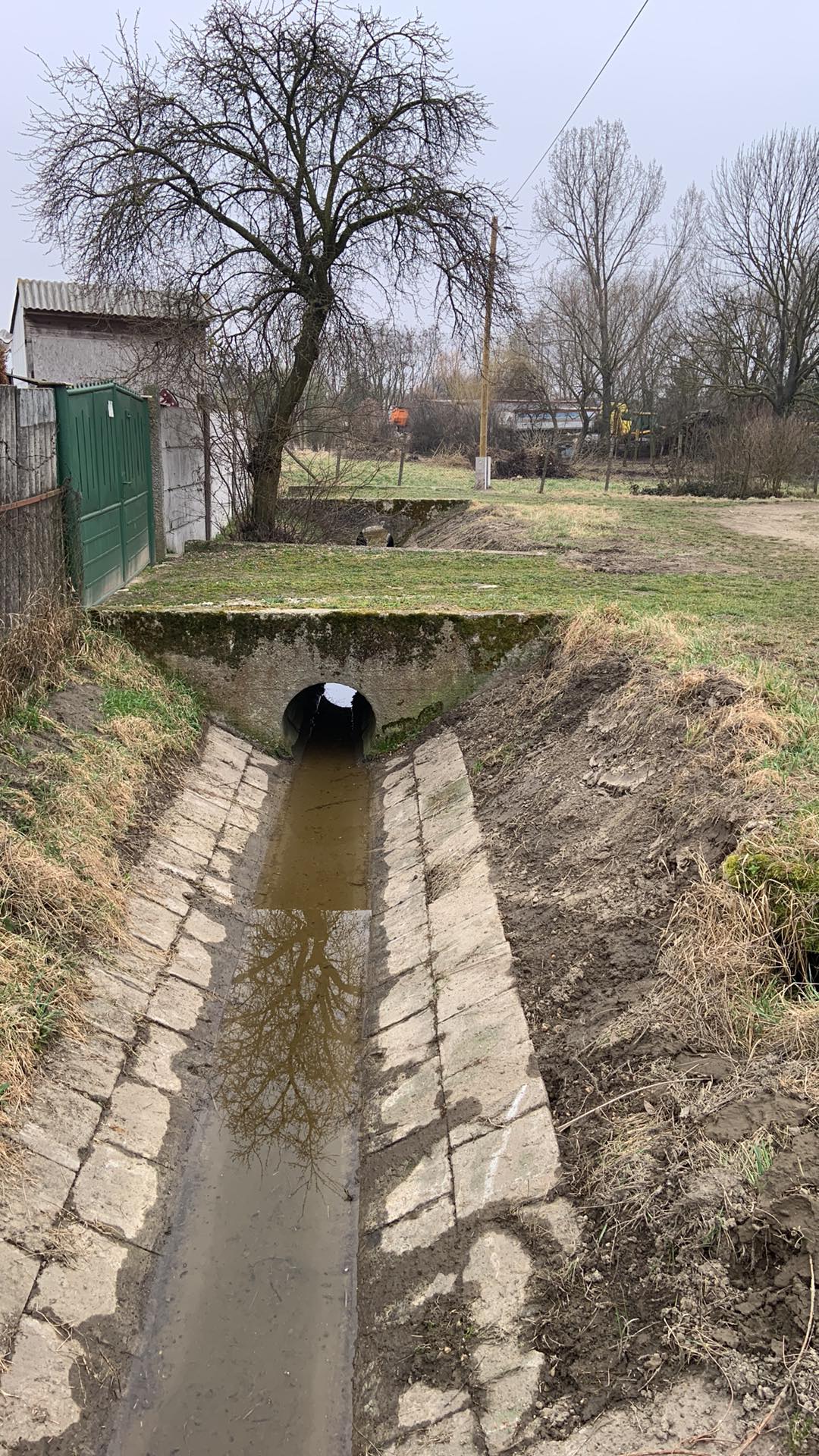

A Temető utca és a Görgey utca között húzódó nyílt árok tisztítása kezdődött meg.
